玄関前ステップのコンクリート欠けを補修

玄関ステップの角が欠け、雨の日は水が溜まってつまずきやすい、とのご相談でした。創進建設が現地調査で欠けの深さと鉄筋を確認し、表面だけのパテ埋めやステップの打ち替えではなく、下地を出して形を戻した施工事例をもとに、費用・工期・工事の流れを解説します。

施工内容
コンクリート補修
施工エリア
栃木県那珂川町
施工場所
玄関ポーチ・玄関アプローチ
工期
1日

角が欠け、雨の日は水が溜まって引っかかる

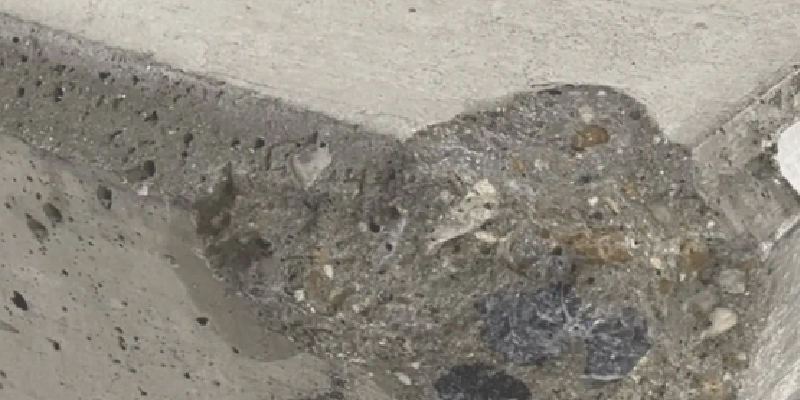

玄関ステップの欠けが危険になる理由と、補修の考え方

那珂川町の戸建てにお住まいの家族から、「玄関のステップが欠けている」とご相談をいただきました。コンクリートの角が崩れ、踏み面の端が欠けています。靴底が引っかかり、雨の日は欠けた窪みに水と泥が残るそうです。来客と高齢の家族が同じ段を使うため、見た目より先につまずきが心配、とのことでした。

ご希望として挙がっていたのは、市販のパテを薄く盛る方法と、ステップ全体を打ち替える方法です。小さく見えるなら自分で埋めたい、傷んでいるなら全部新しくした方が早い、という考えでした。ただ、触ると粉が落ちる範囲があり、薄塗りでは翌日に剥がれやすい現場でした。打ち替えは養生が入り、今回の1日では玄関が使えなくなります。

ご質問の中心は、商品名より先に次の点です。

  • 小さな欠けなら、上から埋めるだけで足りるのか
  • 鉄筋が出ていないなら、打ち替えまでは不要なのか
  • 直した跡が白く浮いて、かえって目立たないのか

同じお悩みで検索される方も多いため、今回の計画を例に、判断の進め方と費用・工期を整理します。

脆い部分を落とし、角を面取りして戻すご提案

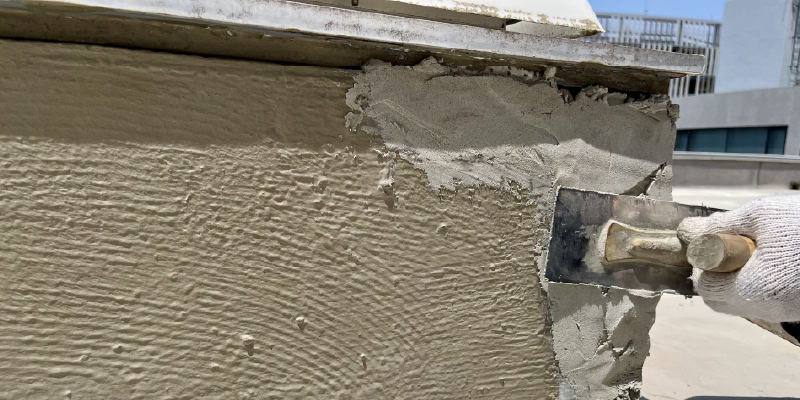

失敗しない補修手順(下地づくりが9割)

当社からの提案は、欠けた角の周囲で触って崩れるコンクリートを落とし、健全な面まで出してからセメント系で形を戻す方法です。プライマーで密着を取り、少し多めに盛って削り、角は直角に戻さず軽い面取りにしています。仕上げは刷毛引きで細かい筋を入れ、雨の日の滑りを残さないようにしています。表面だけのパテ埋めと、ポーチ全体の打ち替えは、今回の1日には入れていません。

薄塗りは作業は短い一方、粉が残った下地では翌日に縁から浮きやすいです。打ち替えは強度は出ますが、型枠と養生で出入りが止まり、欠けが角に限られる今回は範囲が大きすぎます。鉄筋は出ていませんでした。ひびは角から伸びていましたが、奥まで連続していなかったので、部分補修で段差を消す判断にしています。

費用と工期の目安は、欠けの深さ、粉の範囲、鉄筋の有無、水の溜まり、雨だれの落ち口を見てからお伝えしています。健全な下地まで出せるかどうかが分かると、金額の幅は狭まります。

現地調査で、薄塗りや打ち替えにしなかった理由

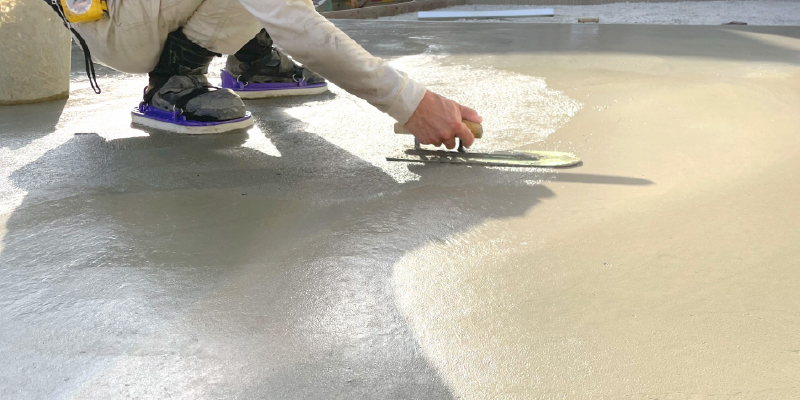

仕上げで差が出る安全対策

判断の根拠は現地調査です。補修材の色より先に、欠けの深さ、角の脆さ、鉄筋、ひびの伸び、水たまり、庇の雨だれ位置を確認します。

欠け角の崩落が主。奥は健全で、鉄筋は出ていない
下地断面を触ると粉が出る。落とさないと密着しない
水欠けた窪みに雨水が残る。面を戻すと逃げやすい

玄関ステップは荷物を持って踏む場所です。数センチの欠けでも、靴底が端に乗ると引っかかります。高齢者ほど歩幅が小さく、同じ角に当たりやすいです。今回は打ち替えではなく、角の形と滑りを1日で戻す範囲にしています。

再発しやすいのは、雨だれが同じ角に落ち続ける場合です。庇の落ち口がステップ端に集中していたので、落ち方が変わらない限り、角は鋭く戻していません。

今回見送った進め方

見送り

表面だけパテで薄く埋める

  • 粉が残った下地では、踏むたびに縁から浮きやすい
  • 厚みが足りず、つまずきの段差が消えにくい
見送り

ステップ全体を打ち替える

  • 型枠と養生が入り、1日では玄関が使えない
  • 今回は角の欠けが主因で、鉄筋も出ておらず範囲が大きすぎる

踏んでも剥がれにくい施工ポイント

今回の工事で特に大切にしたのは、次の5点です。

  1. 1
    触って崩れる部分を先に落とす

    粉が残ったまま盛ると、補修材ごと剥がれます。健全な面が出るまで落とし、乾かしてからプライマーを塗っています。

  2. 2
    少し多めに盛って、硬化後に削る

    ぴったりに盛るとへこみが残ります。つまずきの段差を消すため、削り代を残してから角を出しています。

  3. 3
    角は直角に戻さず、軽い面取りにする

    鋭い角は再欠けしやすく、足が当たったときも痛いです。雨だれが同じ位置に落ちる現場では、欠けにくい形に寄せています。

  4. 4
    仕上げはつるつるにせず、刷毛目を残す

    補修直後は滑りやすくなります。浅い筋を入れて、雨の日の靴底が逃げないようにしています。深すぎると汚れが溜まるので、軽く引く程度です。

  5. 5
    踏めるまで養生し、色の境をぼかす

    触れる時間と、乗って良い時間は別です。新しい面は明るく見えるので、輪郭をくっきりさせず、周囲の質感に寄せています。

コンクリートの欠けは、埋めるほど直る、とは限りません。粉の範囲と鉄筋、水の溜まりが確認できるかを現地で見てから、工事範囲を決めます。

今回の費用と工期の目安

ステップの欠けは、材料代より下地処理、養生、再発の原因の比重が大きくなります。最終金額は現地調査後に確定します。

今回のような計画 3〜8万円前後 角の部分補修/下地処理・面取り・刷毛仕上げ
工期 1日 硬化中は段を踏めない時間が基本
範囲で変わる +8〜25万円 鉄筋露出、広い浮き、ステップ打ち替えが多い場合
下地処理・プライマー1〜2万円前後
補修材・整形・刷毛仕上げ2〜5万円前後
養生・雨養生含む
ステップ打ち替え、鉄筋補修別途(工期も延びる)

費用を抑えるなら、小さなパテから始める方法もあります。ただし今回のように粉が出る下地だと、薄塗りはすぐ縁が浮きやすいです。打ち替えは強度は出ますが、今回の1日と欠けの範囲には合いにくいです。

今回の工事の流れ

今回は、補修材の色から決めず、欠けの深さと粉、鉄筋、水たまりを現地で確認してから工事へ進みました。工期は1日です。

  1. ご相談

    角の欠けと、雨の日のつまずきが重なっていました。自分で埋めるか、打ち替えるかもこの時点で伺っています。

  2. 現地調査

    深さ、粉の範囲、鉄筋、ひび、雨だれの落ち口を確認しました。薄塗りと打ち替えは見送る判断をしています。

  3. プランとお見積り

    部分補修と面取り、刷毛仕上げで金額を提示しました。工期が1日であることと、踏めるまでの時間もあわせて説明しています。

  4. 着工準備

    玄関の仮の昇り方と、雨の予報を事前に共有しました。

  5. 施工

    脆弱部の除去、乾燥、プライマー、盛り付け、整形、刷毛引き、養生の順で、1日で進めました。

  6. お引き渡し

    段差が消えていること、角の面取り、踏んで良い時間を確認してお引き渡ししました。雨だれの位置もご説明しています。

完成後の暮らしと、同じお悩みの方へ

靴底が引っかからなくなり、雨の日の水たまりも減ったそうです。補修跡は最初明るく見えましたが、周囲の汚れに寄って馴染んできています。

「まずは自分で薄く埋めたい」と感じる方もいます。今回は下地を出して角を戻したことで、つまずきと剥がれの両方に同じ1日で手を入れています。

玄関ステップの欠けを検討中の方は、まず現地で粉の範囲と鉄筋、水の溜まりを確認するのが近道です。創進建設では、部分補修と打ち替えの可否を同じ調査でご提案できます。栃木県内の戸建てでお悩みの方は、お気軽にご相談ください。
