大地震に備えた基礎補強

基礎のひび割れ補修と耐震補強の違いを整理。住宅全体の診断から工法を選ぶ考え方、施工管理、費用、限定範囲の7日工程を紹介します。

施工内容
耐震リフォーム
施工エリア
栃木県日光市
施工場所
基礎・戸建て・住宅・耐震
工期
7日

基礎のひび割れが気になる。まず状態と原因を確かめる

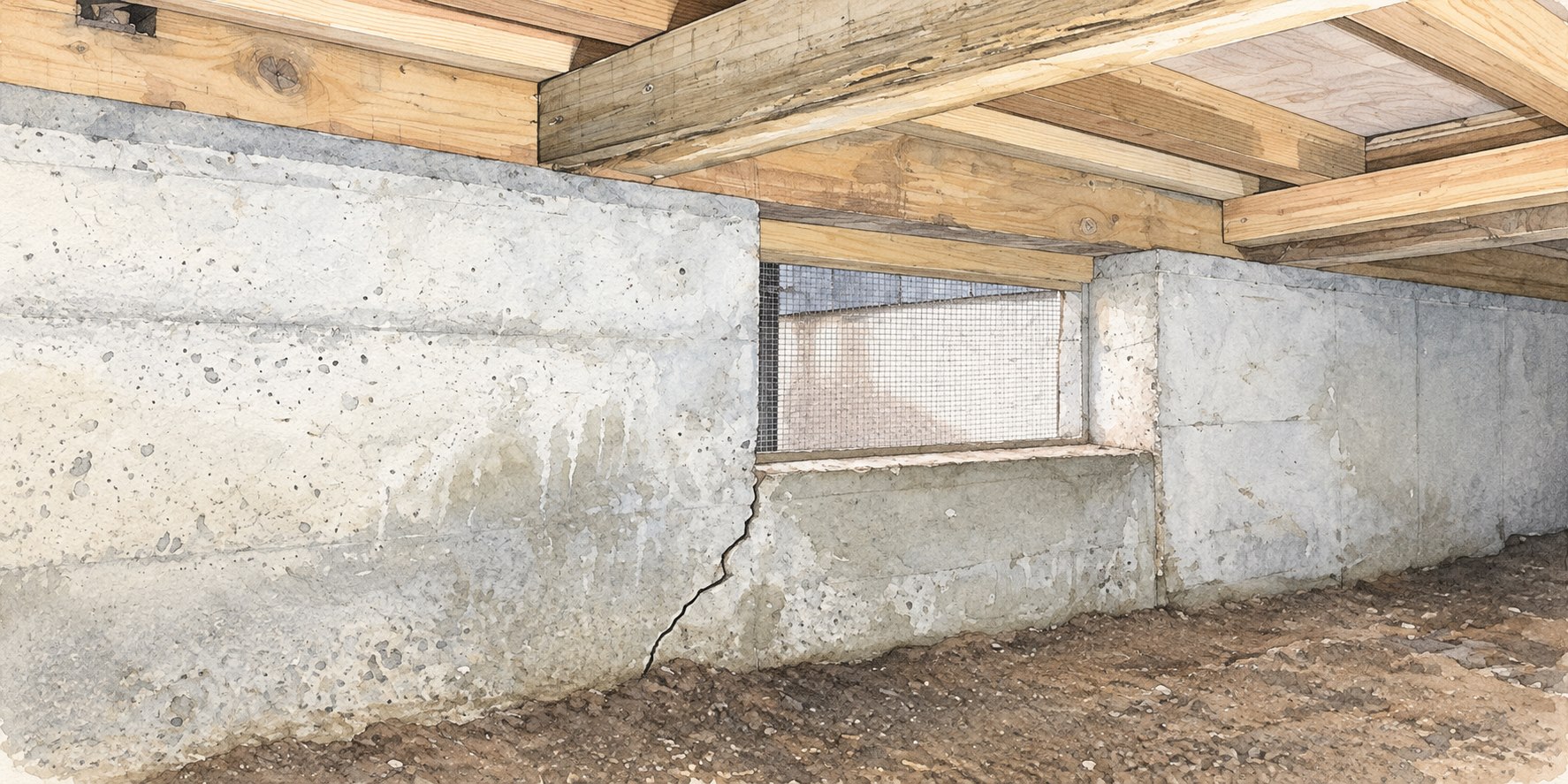

床下のコンクリート基礎と換気口付近のひび割れ
出典:日本衛生センター「ソリッドリメイン・施工例」

家の外周を見たときに基礎のひび割れに気付いた、築年数が経ち地震への備えが気になってきた。普段目にしにくい基礎の状態は、住まいの不安につながりやすい部分です。ただし、ひび割れがあるという情報だけでは、必要な工事や建物全体の耐震性を判断できません。

今回ご紹介するのは、基礎の調査と住宅全体の耐震診断を踏まえ、必要な補修・補強を検討する流れです。表面をきれいにする工事と構造上の補強を分け、なぜその工法が必要かを確認してから計画します。築年数や見た目だけで工法を決めず、図面、改修履歴、床下や建物の状態を整理します。

  • 基礎のひび割れや欠けが気になるので状態を確認したい
  • 大きな地震に備え、住宅全体で必要な対策を知りたい
  • 補修と補強の違い、工事範囲と費用を理解して検討したい

ひび割れは、位置、幅、長さ、方向、経年変化などを記録して判断材料にします。表面の仕上げ材だけの割れか、コンクリート本体に及んでいるかによっても対応は変わります。写真だけで安全・危険を断定せず、現地で確認できたことと追加調査が必要なことを分けてご説明します。

当社からの提案は、診断に基づき補修と補強を選び分けること

コンクリート基礎の補強に用いるアラミド繊維シート
出典:日本衛生センター「グレートシート・ソリッドリメイン」

補修は、ひび割れや欠損などの状態に応じて対応する工事です。耐震補強は、診断結果と設計に基づいて、地震に対する建物の性能を改善するために行います。ひび割れを埋めたことや表面を塗ったことだけで、住宅全体の耐震性が確認できたとはいえません。

基礎の補強方法には、既存基礎の状態と設計条件に応じた選択肢があります。その一つとして、日本衛生センターの「ソリッドリメイン」を紹介します。メーカーは、アラミド繊維シートをエポキシ樹脂でコンクリート表面へ接着する連続繊維補強工法として案内しています。採用にあたっては対象基礎への適用条件と、設計上どのように扱えるかの確認が必要です。

材料単体の引張強度と、補強後の住宅全体の耐震性能は同じものではありません。製品の強度の数値だけから「家が何倍強くなる」「大地震でも倒壊しない」と判断せず、建築士等の専門家による診断・設計で必要な性能を確認します。

基礎だけでなく、土台や柱の接合部、壁の配置、床、屋根、木部の劣化なども耐震計画に関係します。基礎の工事が必要な場合でも、ほかの部分に弱点が残らないかを合わせて検討します。部分的な工事を行うときは、その工事で対応する範囲と、残る課題を明確にします。

建築研究所の耐震改修に関する資料でも、劣化の改善と基礎・壁・床など住宅全体を考えた補強の重要性が示されています。ご希望と予算に合わせて段階的に進める場合も、全体の方針を立ててから優先順位を決めます。参考:建築研究所「建築研究資料 第116号」。

現地で確認するのは、基礎・地盤・建物のつながり

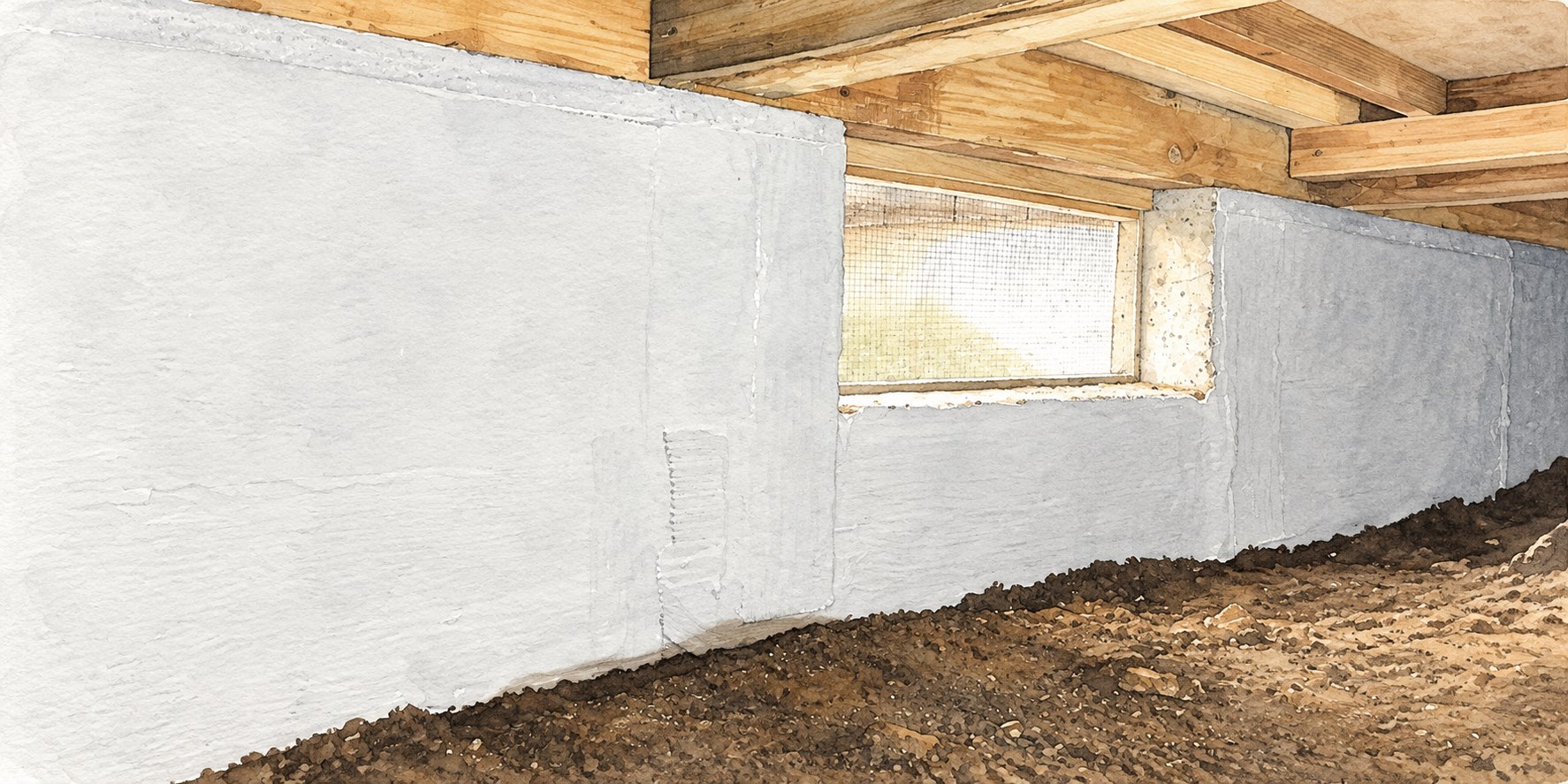

換気口を残して補強仕上げが施された床下の基礎
出典:日本衛生センター「ソリッドリメイン・施工例」

外周から見える基礎だけでは、床下側の傷みや内部の状態まで分からないことがあります。点検口と作業経路を確認し、可能な範囲で内外を調査します。図面がある場合は基礎の形状や過去の工事を照合し、資料がない部分は不明点として整理します。

コンクリートと鉄筋の状態

ひび割れ、欠損、浮き、さび汁などを確認します。必要に応じて鉄筋の有無や位置、コンクリートの状態を調べ、外観だけでは分からない条件を補います。

地盤や沈下の兆候

建物の傾き、周囲の地面、ひび割れの分布と変化を確認します。地盤や沈下が関係する可能性がある場合は、表面補修だけで済ませず追加調査を検討します。

土台と床下環境

土台や接合部、腐朽や蟻害、漏水や湿気の状況を確認します。傷みの原因が残ったまま仕上げを行わないよう、関連する補修も整理します。

局所的な劣化への対応を検討する場合

調査で確認した原因と範囲に応じて補修方法を選びます。補修後も変化を確認できるよう記録し、耐震診断が必要な場合は別途ご案内します。

住宅全体の耐震性を改善する場合

診断と補強設計を行い、基礎・壁・接合部などを組み合わせます。工法の適用条件と効果を確認し、設計に沿って工事範囲を決めます。

調査できない場所がある場合は、そのまま「問題なし」と扱わず、点検口の追加や部分的な床の開口が必要かを検討します。住みながらの工事を希望される場合も、床下へ入れる範囲、材料の搬入、室内の養生を確認して計画します。

ひび割れが広がった時期や、建具の開閉が変わった時期など、日常の変化も調査の手掛かりになります。過去の写真や点検記録、増改築の図面があれば共有いただき、今回の状態と比べて判断材料を増やします。

設計どおりの補強を支える施工ポイント5つ

補強材の種類だけでなく、下地の状態と施工管理が仕上がりに関係します。ここでは連続繊維補強工法を検討する場合の確認事項を紹介します。具体的な仕様と作業手順は、採用する工法の施工要領と補強設計に従います。

  1. 1
    補強範囲と適用条件を照合する

    図面と現場を照合し、施工する位置と範囲を確認します。設計時に想定した基礎の状態と違いがあれば、作業を進める前に対応を見直します。

  2. 2
    下地の傷みと汚れを処理する

    浮きや脆弱な部分、汚れなどを確認し、必要な補修と下地調整を行います。接着する面の状態を整えず、表面を覆うだけの施工にならないよう管理します。

  3. 3
    材料と施工環境を確認する

    指定材料と使用条件を照合し、温度や湿り具合など施工に関係する条件を確認します。樹脂の取り扱い、換気、作業者と居住者への配慮も施工要領に沿って行います。

  4. 4
    繊維の配置と接着状態を管理する

    設計で定めた範囲と工法の規定に従って施工します。角部や開口部の納まり、シートの浮きや接着の状態を確認し、完成後に見えなくなる工程を写真で残します。

  5. 5
    養生と完成時の確認を行う

    必要な硬化・養生時間を確保し、仕上がりと施工範囲を確認します。施工前後の写真、使用材料、確認事項を整理し、点検時に比較できる記録を残します。

工期を短くするために、材料の硬化や必要な養生を省くことはできません。現場で追加の傷みが見つかった場合は、工法と日程を再確認してから対応します。

費用は、調査・設計・補修・補強の範囲を分けて確認

基礎補強の費用は、施工する長さや面積だけでなく、劣化の程度、床下の作業性、事前補修、採用工法によって変わります。住宅全体の耐震改修が必要な場合は、基礎工事単独の金額と混同せず、全体の費用を整理します。

調査・診断・設計必要範囲で算定追加調査の有無も確認
補修と補強工事工法・数量で算定下地と作業条件で変動
施工期間の目安7日限定範囲の工事を想定
調査と設計現況確認、耐震診断、必要な追加調査、補強計画
事前補修ひび割れや欠損、下地調整、劣化原因への対応
補強施工採用工法、材料、施工数量、作業経路と養生
付帯工事点検口や床の開口・復旧、関連する木部や設備の補修

見積書では「基礎補強一式」という金額だけでなく、対象範囲、数量、工法、含まれる補修をご説明します。予算に合わせて段階的に進める場合は、診断結果に基づく優先順位と、今回実施しない部分を明確にします。安さだけを理由に必要な工程を削らない計画が大切です。

補助制度の利用を希望される場合は、お住まいの市町村で対象住宅、診断や工事の条件、申請時期を確認します。制度ごとに手続きが異なるため、利用を前提に着工せず、事前の確認を行ってから日程を決めます。

相談から施工・記録まで。7日工程の前に行う診断と設計

7日は、適用工法と範囲が決まった後の限定的な基礎補修・補強を想定した目安です。調査と診断、設計、材料の手配は別に時間が必要です。広い範囲のコンクリート工事や地盤への対応を含む場合は、この日数で完了するとは限りません。

  1. ご相談と資料確認

    築年数、気になる箇所、地震や増改築の履歴を伺います。図面や過去の点検写真があれば確認します。

  2. 現地調査と必要な診断

    基礎の内外と床下、建物の状態を確認します。追加調査が必要な部分を整理し、住宅全体の耐震診断へつなげます。

  3. 補修・補強計画とお見積もり

    調査結果に合う工法を検討し、適用条件、施工範囲、期待する効果と限界を説明します。費用と工程を整理します。

  4. 着工準備

    材料と施工体制を整え、点検口や作業経路を確保します。室内の養生、工事中の換気、生活への影響をご案内します。

  5. 設計に沿った施工

    【1〜2日目】養生と下地の確認・調整。
    【3〜4日目】必要な補修と補強作業。
    【5〜6日目】続く工程と硬化・養生の管理。
    【7日目】完成確認、記録整理、清掃。実際の工程は工法と材料の条件に合わせて調整します。

  6. 確認と今後の点検

    施工範囲と写真記録を共有します。今回の工事で対応した内容、今後確認する箇所、住宅全体で残る課題をご説明します。

見えない部分を記録し、住まい全体で地震への備えを考える

基礎の不安を解消する第一歩は、状態を確かめ、必要な対策を理解することです。製品名や仕上がりの見た目だけで判断せず、診断、設計、施工記録をつなげることで、今後の点検や改修も考えやすくなります。

完成後も、以前と違うひび割れや漏水、建具の開閉の変化などがあれば記録してご相談ください。基礎の補強だけで地震被害をなくせるわけではないため、住宅全体の耐震対策と、家具の固定など日常の備えも合わせて見直します。

「基礎のひび割れを見てほしい」「大地震に備えて何から始めればよいか知りたい」という方は、創進建設へご相談ください。栃木県内のお住まいの状態を確認し、必要な調査と補修・補強の進め方、費用、工期をご案内します。基礎・耐震リフォームのご相談はこちら。
