離れ風の趣味部屋を敷地内に増築

趣味と在宅ワークの場所が母屋に足りない、とのご相談でした。創進建設が現地調査で建ぺい率と隣地までの距離を確認し、母屋の一室仕切りや大きな在来の離れではなく、水回りなしの小型離れにした施工事例をもとに、費用・工期・工事の流れを解説します。

施工内容
戸建てリフォーム・増築
施工エリア
栃木県小山市
施工場所
工期
5日

母屋では集中できない。敷地内に小さな離れが欲しい

離れを設けることで得られる快適さ

小山市の戸建てにお住まいの家族から、「敷地内に趣味部屋を増やしたい」とご相談をいただきました。在宅ワークと楽器の練習が重なり、リビングでは会議の声と生活音がぶつかりやすいそうです。庭の端は空いているのに、物置としてしか使えていませんでした。

ご希望として挙がっていたのは、母屋の一室を仕切って書斎にする方法です。増築しなければ申請も工事も小さく済むのでは、という考えでした。ただ、壁一枚では生活音は残りやすく、夜間の練習や早朝の作業には向きにくい現場でした。

ご質問の中心は、商品名より先に次の点です。

  • 母屋を仕切るだけで、集中できるのか
  • 庭に離れを建てて、建ぺい率は大丈夫か
  • 費用と工期の目安はどれくらいか

同じお悩みで検索される方も多いため、今回の計画を例に、判断の進め方と費用・工期を整理します。

水回りなしの小型離れを、庭の一角へご提案

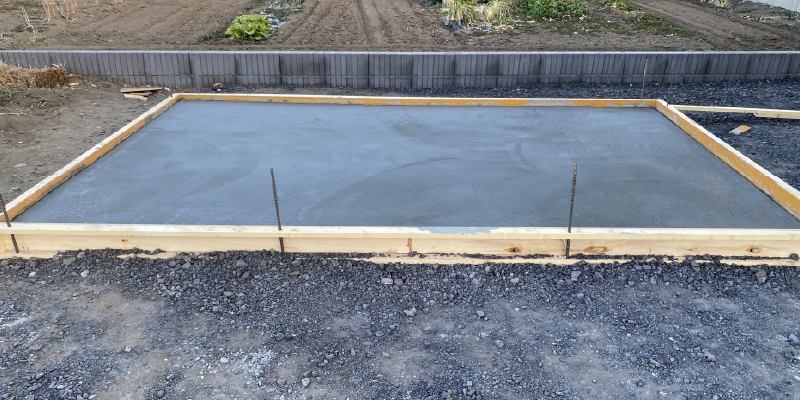

敷地内に増築する際の設計ポイント

当社からの提案は、母屋とは別棟の小型離れです。広さは約4.5畳、給排水は設けず、断熱と樹脂サッシ、電気の引き込みに絞っています。母屋とのあいだは近い位置に置き、雨の日でも渡りやすい短い屋根を付けています。

離れは、距離を取ることだけが目的ではありません。生活音から分かれること、冬でも使える断熱、隣家へ音が漏れにくい納まりを、同じ建物で揃える必要があります。水回りを足すと配管と確認申請の範囲が広がり、今回の5日では収まりません。

費用と工期の目安は、建ぺい率の余り、隣地までの距離、電気の引き込み長さを見てからお伝えしています。置ける大きさが分かると、金額の幅は狭まります。

現地調査で、母屋の仕切りや大型離れにしなかった理由

趣味や用途に合わせた空間づくり

判断の根拠は現地調査です。内装の好みより先に、建ぺい率と容積率の余り、隣地境界、日当たり、電気の取り出し位置を確認します。

法規建ぺい率に余りがあり、小型なら増築できる
隣地隣家の窓が近く、大きな建物は影と音が気になる
用途趣味と在宅ワークが主で、水回りは必須ではない

庭の端は、母屋の窓と重ならない位置に約6畳分の空きがありました。建ぺい率は小型離れなら収まる計算です。隣家の窓が近いため、大きな在来の離れにすると影と音の心配が増えます。母屋の一室仕切りは、生活音が壁を通りやすく、今回の使い方には足りませんでした。

水回り付きの大きな離れは、基礎・配管・内装が長くなり、5日では終わりません。今回はパネル工法の小型棟に寄せ、断熱材と樹脂サッシ、防音寄りの壁構成で、工期を5日に合わせています。

今回見送った進め方

見送り

母屋の一室を仕切って書斎にする

  • 生活音が残り、会議や練習が気兼ねしやすい
  • 家族の気配から分かれにくい
見送り

水回り付きの大きな在来の離れにする

  • 基礎と配管で工期が伸び、5日では収まらない
  • 隣地への影と、建ぺい率の余裕が足りにくい

離れを使いやすくする施工ポイント

今回の工事で特に大切にしたのは、次の5点です。

  1. 1
    母屋から近すぎず、遠すぎない位置にする

    独立感は残しつつ、雨の日の行き来が負担にならない距離に置いています。母屋の窓と正面で向き合わない向きにしています。

  2. 2
    水回りは設けず、電気と断熱に予算を使う

    趣味と在宅ワークが主用途のため、給排水は母屋側のままです。配管を省くことで、5日の工期に収めています。

  3. 3
    断熱と樹脂サッシで、季節を問わず使えるようにする

    母屋から離れると、冷暖房の効きは落ちやすいです。壁の断熱と樹脂サッシで、小さな部屋でも室温を保ちやすくしています。

  4. 4
    壁と窓で、音の漏れを抑える

    楽器の練習があるため、隣家側の壁は防音寄りにしています。窓は必要以上に大きくせず、採光は母屋と被らない面から取っています。

  5. 5
    配線と照明は、用途が変わっても使える位置にする

    デスク用のコンセントと、作業用の明るさを分けています。将来、収納や客間に寄せても手が入りやすい配置です。

敷地内の離れは、庭が空いているから建てられる、とは限りません。建ぺい率の余りと隣地までの距離を現地で確認してから、大きさを決めます。

今回の費用と工期の目安

離れ風の増築は、母屋の間仕切りより、基礎・本体・電気引き込みの比重が大きくなります。金額は広さ、断熱、電気の距離で変わります。最終金額は現地調査後に確定します。

今回のような計画 120〜220万円前後 約4.5畳/水回りなし・断熱・電気込み
工期 5日 母屋は住みながらの工事が基本
電気や基礎で変わる +20〜50万円 引き込みが長い、地盤改良が必要な場合
本体(パネル工法・断熱)80〜150万円前後
基礎・屋根付きの渡り20〜40万円前後
電気引き込み・照明・コンセント15〜30万円前後
給排水を足す場合別途(工期も延びる)

費用を抑えるなら、母屋の一室仕切りもあります。ただし今回のように音と集中が目的の場合は、別棟のほうが効きます。確認申請の要否は、大きさによって変わるため、調査時に整理しています。

今回の工事の流れ

今回は、内装の色から決めず、建ぺい率と隣地、電気の取り出しを現地で確認してから工事へ進みました。母屋に住みながらの施工で、工期は5日です。

  1. ご相談

    在宅ワークと楽器の練習で、母屋では集中しにくいとのことでした。一室仕切りで足りるか、離れが必要かもこの時点で伺っています。

  2. 現地調査

    建ぺい率と容積率の余り、隣地境界、日当たり、母屋の窓の位置、電気の取り出し、地盤の様子を確認しました。水回りなしの小型離れが妥当と判断しています。

  3. プランとお見積り

    約4.5畳、断熱、樹脂サッシ、電気引き込み、短い屋根付きの渡りで金額を提示しました。工期が5日であることと、申請の要否もあわせて説明しています。

  4. 着工準備

    母屋は使い続けられるため、庭の一部が5日間使えなくなることと、資材の置き場を事前に共有しました。

  5. 施工

    1〜2日目に基礎、3〜4日目に本体と外壁・サッシ、5日目に断熱まわりの仕上げ、電気、内部の確認、の順で進めました。

  6. お引き渡し

    開閉、コンセント、照明、隣家側への音の漏れにくさを確認してお引き渡ししました。冷暖房の使い方もご説明しています。

完成後の暮らしと、同じお悩みの方へ

会議の声と楽器の音が母屋から分かれ、朝晩の作業が気兼ねしにくくなったそうです。雨の日も短い屋根の下を渡れるため、荷物を持った行き来も負担になりにくいとのことでした。

「まずは部屋を仕切れば足りる」と感じる方もいます。今回は仕切りを見送ることで、生活音から分かれた小さな離れを5日で揃える側に寄せています。

敷地内の離れを検討中の方は、まず現地で建ぺい率の余りと隣地までの距離を確認するのが近道です。創進建設では、大きさの上限と工期の可否を同じ調査でご提案できます。栃木県内の戸建てでお悩みの方は、お気軽にご相談ください。
